  国能清远电厂是国家能源集团在广东省布局的重点能源项目,位于广东省清远市英德市沙口镇,地处北江河畔,是粤港澳大湾区重要的能源支撑点。

  国能清远电厂是广东省“十四五”能源发展规划的重点项目,也是国家能源集团在粤港澳大湾区的重要战略布局。项目以“高效、清洁、低碳、智能”为目标,致力于打造区域绿色标杆电源。

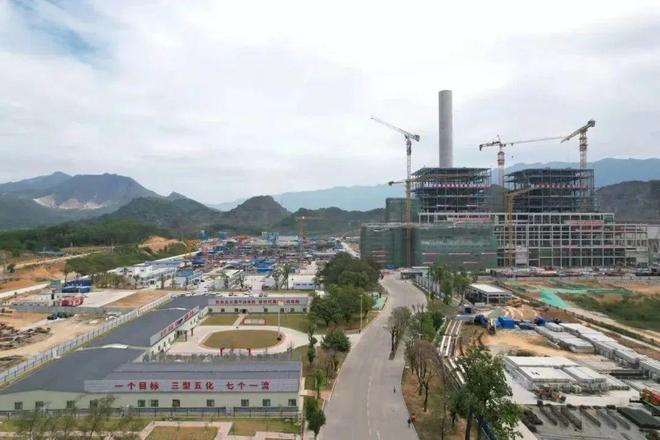

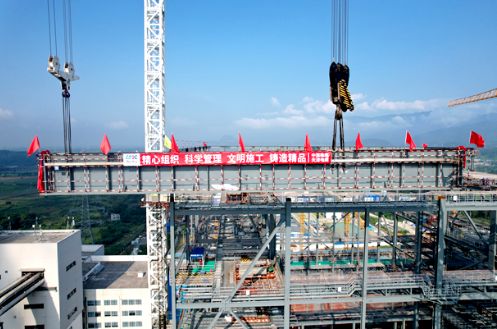

  项目规划总装机容量400万千瓦,分两期建设。一期工程为2台1000兆瓦(2×1000MW)超超临界二次再热燃煤发电机组,已于2023年12月全面建成投产;二期工程计划再建2台同类型机组,建成后将成为国内首座拥有4台100万千瓦超超临界二次再热机组的火力发电厂。

  项目采用当前世界最先进的超超临界二次再热技术,主蒸汽压力和温度达到国际领先水平,机组发电效率比常规超超临界机组提高约1.5%,供电煤耗降低约5克/千瓦时,每年可减少二氧化碳排放约30万吨。

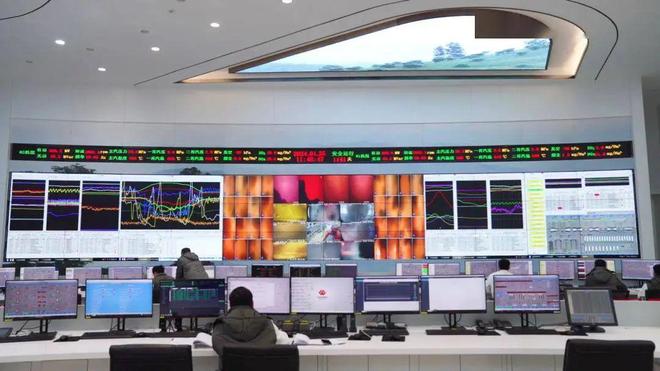

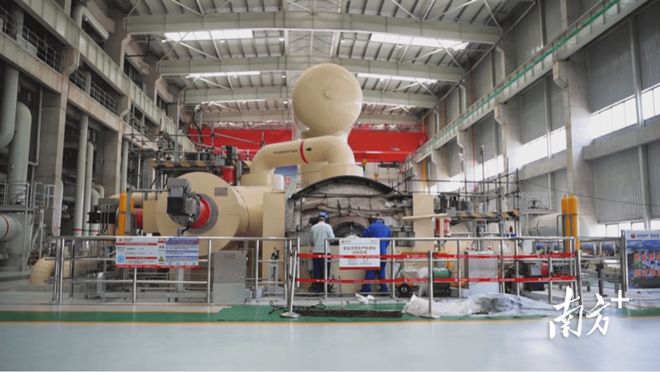

  项目采用全国产智能控制系统(DCS),实现机组一键启动(APS)、深度调峰、智能巡检等功能,大幅提升机组运行的安全性和经济性。

  同步建设高效烟气脱硫、脱硝、除尘装置,烟气排放指标优于国家超低排放标准,实现超低排放。同时,规划建设煤炭码头、电化学储能、综合能源利用等辅助生产设施,推动能源清洁高效利用。

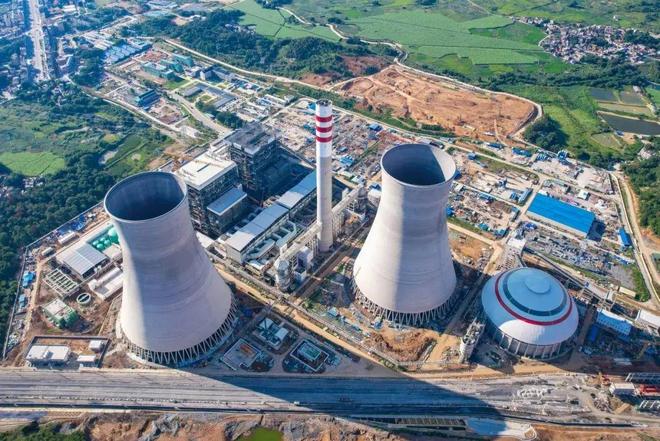

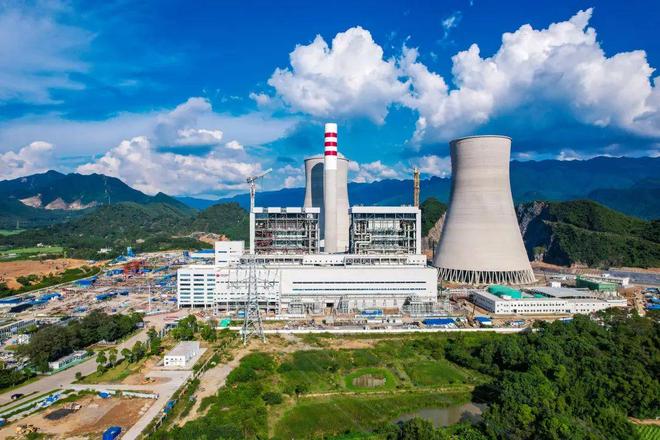

  项目2021年7月30日开工建设,2023年12月17日,1号机组顺利通过168小时满负荷试运行,正式投入商业运营;12月24日,2号机组也通过168小时满负荷试运行,标志着一期工程全面建成投产。

  二期工程2023年12月主体开工,计划新增2台100万千瓦超超临界二次再热机组,预计2025年建成投产。

  项目建成后,将成为“西电东送”主通道和广东省北部电网的重要电源支撑点,有效缓解粤港澳大湾区电力供应紧张局面,为区域经济社会发展提供坚强能源保障。

  2025年,国能清远电厂成功入围工业和信息化部全国万兆光网试点项目,成为广东省唯一入围的电厂。项目将部署超宽光接入端口,实现设备数据毫秒级采集与传输,推动工厂光纤网络向超高速、大容量、智能化升级。
